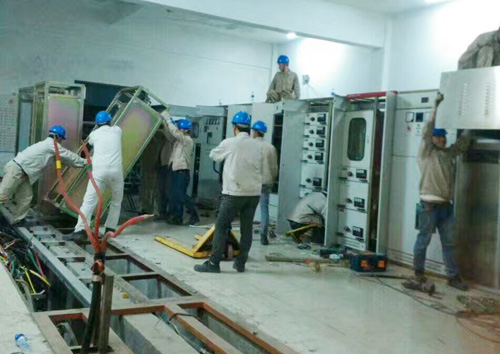

5月1日,在校领导和后勤保障部领导的高度重视与密切关心下,启秀校区北区配电所的增容改造工程顺利完成。正常一个配电间的改造需要10天左右时间,为了不影响教学科研和师生生活,修缮服务中心想方设法压缩改造时间,计划利用“五一”三天假期完成改造工作。这一计划时间紧、任务重,通常情况下很难完成,但是修缮服务中心职工充分发扬不怕苦、不怕累的精神,不畏艰辛、迎难而上,在全体人员的共同努力下整个改造工作比预定时间还要提前3小时完成。
启秀校区北区增容改造工程的顺利完成离不开校领导的高度重视,4月19日,樊小东副校长主持启秀校区部门协调会,在会上强调此次增容改造工作意义重大,不仅是为将来学生公寓安装空调提供了基础设施的支持,也为教学科研实验室的设备提供了用电保障,要求后勤保障部一定要保质量保工期完成这项改造任务,同时也希望医学院、神科所、药学院、国交处、学工等部门能够高度重视、给以配合。
后勤保障部领导遵循校领导的指示,各项工作安排有序开展。因为增容期间整个北区都会停电,考虑到学生住宿照明、各学院很多实验室超低温冰箱、培养箱等设备不能断电,决定租用发电机组给予临时供电。为了与相关部门、学院沟通协调好临时供电设备,首先联系相关部门、学院、实验室统计不能断电设备,整理出资料后,后勤保障部副主任程鹏亲自带领修缮服务中心逐一到各部门、学院和实验室进行确认,并提醒相关负责人发动机供电期间的注意事项。
为确保施工万无一失,修缮服务中心更是提前一个月进行现场模拟施工,包括施工通道的通畅、配电间场地狭小解决的途径、新老配电柜尺寸不同对电缆沟的要求、拆除的变压器、配电柜、电容柜堆放等问题,可以说各方面因素尽可能考虑到位,用修缮服务中心顾雅美主任的话就是,“该考虑的都考虑了,能做的也都做了。”
施工过程中,修缮服务中心相关人员均坚守在一线,4月28日晚上从分管部领导、中心主任们及一线管理人员鏖战至凌晨3点才回家。尤其是陈树基、杨建峰不分昼夜在现场协调各项操作事宜,确保在切送电源,施工过程的安全。基建处于苏兵更是发扬团结合作精神,不仅事前参与方案讨论,施工中主动多次到现场检查安装是否有安全隐患存在。
随着改造工程的完成,一路路电源送上后,修缮服务中心立即通知各相关部门检查实验设备能否正常运行,并要求工人把拆下来的变压器及配电柜统一移至统一地点以防淋雨后一文不值,相序反转的电源给以调整等等,善后工作井然有序地进行着……(潘 杰)
